35,9% de aumento de capacidad y eliminación total de los atascamientos en la línea de carga
Retrofit de la Transición
PROBLEMAS
La alimentación de la cinta transportadora provocaba constantes derrames y atascamientos, limitando la capacidad de la línea a 920 t/h. Cada atascamiento requería la intervención de aproximadamente 7 colaboradores para las tareas de desobstrucción y limpieza, con una duración de 6 a 12 horas, generando pérdidas superiores a 11.000 toneladas por cada ocurrencia.
DIAGNÓSTICO Y SOLUCIÓN

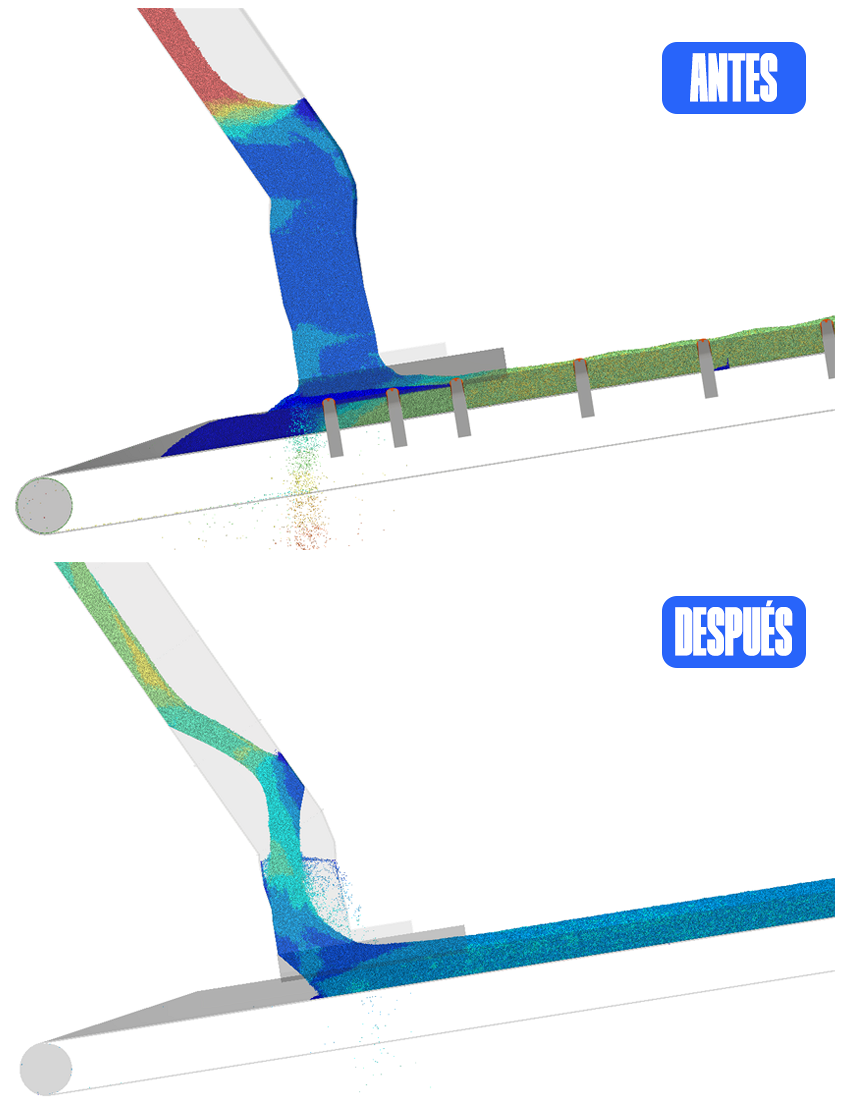

Ucelo realizó el retrofit de la transición proveniente del elevador, rediseñando el sistema de alimentación para controlar la velocidad del flujo y garantizar la correcta dirección del material en el sentido del movimiento de la cinta transportadora. El nuevo módulo fue diseñado para una instalación rápida y sencilla, resolviendo el problema sin necesidad de reemplazar toda la canalización existente.
RESULTADOS
- 35,9% de aumento en la capacidad de la línea (de 920 t/h a 1.250 t/h)
- Operación continua y sin derrames
- Eliminación total de los atascamientos
- Reducción de las intervenciones operativas y de las pérdidas por paradas, incrementando la eficiencia y la productividad
